?
    當前位置:首頁 » 企業新聞 » 公司動態 » 正文

    緊急消缺,確保發供電

    發布日期:2022-10-17 瀏覽:432


    核心提示:2022年5月13日祿勸光伏電站項目部運維人員通過昆自光伏云平臺監測發現10kV則黑村光伏電站3號逆變器故障,經現場檢查分析故障原因為主機第7組串負極接地導致3號逆變器內部故障停機,造成4號、5號、6號逆變器通訊中斷,光伏云平臺未能監測到發電量及故障信息,通過與廠家溝通,逆變器內部損壞需整機返廠進行更換。由于設備發
           2022年5月13日祿勸光伏電站項目部運維人員通過昆自光伏云平臺監測發現10kV則黑村光伏電站3號逆變器故障,經現場檢查分析故障原因為主機第7組串負極接地導致3號逆變器內部故障停機,造成4號、5號、6號逆變器通訊中斷,光伏云平臺未能監測到發電量及故障信息,通過與廠家溝通,逆變器內部損壞需整機返廠進行更換。

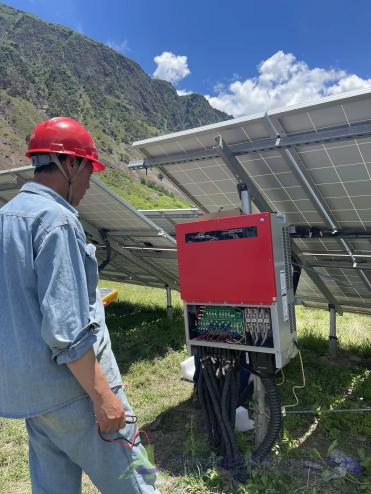

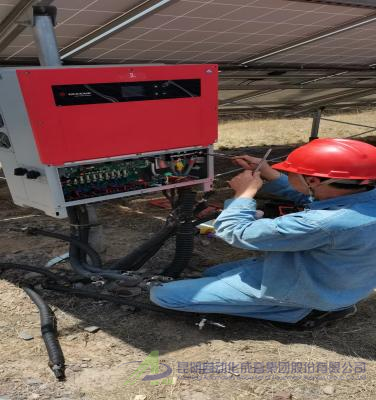

    圖片1圖片2
         由于設備發貨地處于疫情地區,發貨時間受到影響,廠家備品不足,運維人員經多次與廠家協商,為縮短故障時間,減少電量損失,決定采用其它機型替代。祿勸項目部高度重視,制定逆變器更換“三措兩案”,準備備品備件及安全工器具,6月18日新逆變器到貨后,經運維人員近3個小時的不懈努力,14時13分完成了逆變器更換工作,3號逆變器正?;謴筒⒕W(wǎng)運行,4號、5號、6號逆變器通訊恢復正常。

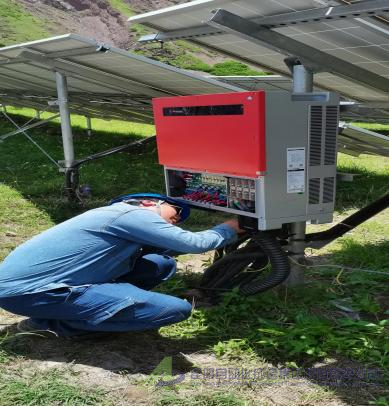

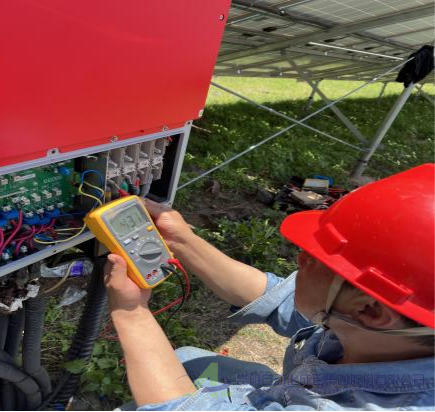

    圖片3圖片4

      通過此次檢修工作,運維人員不斷總結提高,在巡檢及檢修過程中必須做到認真仔細、有責任、有擔當、不怕苦、不怕累的精神?,F(xiàn)場要加強后臺監控管理,發現缺陷,及時進行消缺,減少電量損失;要將運行規程、檢修規程、各項制度貫徹落實到實際工作中,要敢于創新、反思、勇于發現、善于總結、不斷完善改進,確保發供電正常,不斷提高發電經濟效益。





    工信部網站備案號:滇ICP備15006392號-3
    Phone:400-8888-209
    昆明自動化成套集團股份有限公司 版權所有 技術支持:藍隊云
    ?
