    工程概況

    云南施甸四大山風電場裝機容量為48MW,風電場主要由24臺2000kW風機、24臺箱式變壓器、24臺電纜分接箱、35kV集電線路、進場道路及一座110kV升壓站組成。

    1、土建部分:改部分主要由生產生產綜合樓、35kV配電室、SVG無功補償室、輔房、油品庫、餐廳、車庫、擋土墻、1號主變基礎、SVG連接變基礎、構支架基礎、避雷針基礎、防火墻基礎、站內電纜溝道、站區給排水及污水系統、站區邊坡支護、站內道路硬化工程等組成。

    2、電氣安裝及調試部分:該部分主要由1號主變壓器、GIS封閉式組合電器、35kV配電室高壓開關柜、連接變壓器、無功補償室功率單元柜、繼電保護室綜自保護控制柜及直流柜、400V低壓配電室饋電柜、站區接地網、站內高壓電纜敷設、二次回路控制電纜敷設、站內監控設備、通訊設備、避雷針、構支架、戰區照明等的安裝及調試組成。

    3、35kV集電線路:改部分主要由A、B兩回線組成

    工程施工情況

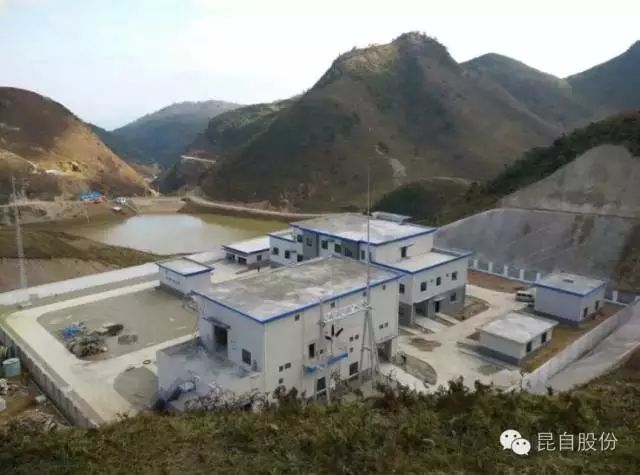

    本工程于2015年6月2日開工,開工后四大山風電場項目部積極組織施工,積極應對雨季帶來的不利影響,月2015年11月30日升壓站施工全面完成,其中土建部分包括升壓站場平、擋土墻、圍墻及大門、戶外設備基礎、綜合樓、35kV及110kV配電裝置室、SVG配電室、輔房、餐廳、油品庫的建筑施工及裝修;電氣部分包括110kV GIS配電裝置間隔4個、35kV固定式開關柜配電裝置間隔6個、主變壓器1臺、SVG配電裝置1套(含連接變1臺)、直流系統、400V交流系統、保護及綜合自動化系統等安裝調試;并于12月20日通過各項驗收,2015年12月25日成功實現投產試運行。

    35kV集電線路部分于2015年10月20日開始施工,11月30日完成升壓站至19號風機的電纜壕溝開挖、電纜、光纜敷設、鋪沙、鋪磚及回填、電纜頭制作、電纜耐壓試驗;2015年12月25日四大山Ⅱ回線投運成功,并完成19、20號風機箱變投運,20號風機并網發電成功;截止2016年1月25日共完成7臺風機的集電線路及箱變施工,并安裝調試完畢并網發電。

    春節后于2016年2月19日進場復工,因受大件運輸及風機吊裝的影響和制約,施工進度相對緩慢,截止2016年4月19日四大山Ⅱ回線整條線共12臺風機的集電線路及箱變施工,并安裝調試完畢并網發電;5月10日四大山Ⅰ回線首次帶電投運成功,該線路主線電纜長度8.7kV,7號、8號風機箱變投運,標志著四大山集電線路實現雙回路帶電目標完成。

    剩下的工作計劃于5月24日完成集電線路全部工程,包括電纜壕溝開挖、電纜、光纜敷設、鋪沙、鋪磚及回填、電纜頭制作、電纜耐壓試驗、箱變安裝等,5月30日完成全部箱變并網投運。
