    國投大理巖淜光伏電站35kV送出線路EPC總包工程

    發布日期:2016-01-04 瀏覽:2222

    核心提示:國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程于2015年8月23日批準正式開工,將于2016年3月底投產運行。

    國投大理光伏發電有限公司賓川巖淜一期20MWp光伏電站位于云南省大理州賓川縣大營鎮巖淜村東北側的山梁上,距賓川縣城直線距離約22km,場址海拔高度在2000~2450m之間。項目規模容量20MWp,由20個1MWp的光伏單元組成,每個光伏單元采用地面固定式陣列安裝1MWp多晶硅太陽能光伏組件,接入2臺500kW光伏并網逆變器,所發出的交流電就地接入1臺1000kVA升壓變壓器,升壓至35kV電壓等級,接入110kV賓川變電站的35kV側。

    工程進度

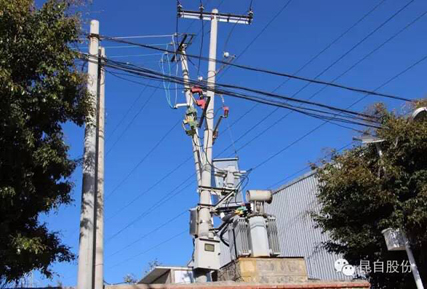

    國投大理巖淜光伏電站一期20MW工程35kV送出線路EPC總包工程,線路起于35kV巖淜光伏電站一期開關站,止于110kV賓川變。線路全長22.124km,采用架空和電纜方式混合架設,其中電纜線路部分長0.82km,架空部分長21.304km,全線單回路架設,共計67基鐵塔,其中耐張塔24基,直線塔43基。

    于2015年8月23日批準正式開工,至今完成10kV施工電源線路一條,35kV送出線路開工至今累計完成基礎澆制57基,占總工程量的85%,立塔55基,占總工程82%,導線展放16.7km,占總工程78%。計劃于2016年1月底完成架空線路施工。35kV送出線路新增間隔計劃在2016年1月5日開始施工,2016年3月中旬完工,本工程計劃2016年3月底投產運行。

    項目部安全管理檢查情況

    這次檢查到35kV線路N7塔基礎澆筑施工現場,進行認真察看和檢查。該項目部在整個施工過程中,到目前為止,實現了安全施工。

    在項目部對整個施工工程的安全管理工作(安全管理資料和記錄),按照檢查表的十項內容進行了檢查。項目部安全生產責任制度建立健全,有施工組織設計及專項施工方案,安全技術交底、安全檢查、安全教育、應急救援等方面的工作正常進行,施工安全管理有序、有效,確保了前一段的施工安全進行。辦公場所比較整潔。

    集團公司組織人員于2015年12月23-25日對巖淜線路工程項目部和施工現場進行了檢查。
